Formalités · Bruxelles

Sibelga + BRUGEL, par tranche de puissance.

Workflow administratif complet : ≤ 5 kVA, 5-30 kVA, > 30 kVA. Inclut Green Meter et accès certificats verts BRUGEL.

Sibelga — guide officiel

Produire son énergie en 10 étapesSibelga

Guide pédagogique de référence pour les raccordements BT ≤ 56 kVA — Bruxelles.

≤ 5 kVA

Puissance de l'onduleur

Guide officielPDF

Référez-vous au guide officiel pour toute question. Ce qui suit n'est destiné qu'à vous faciliter la tâche sans prétendre à une exhaustivité totale.

Demande de travaux préalable

Pas de demande de travaux si l'URD est raccordé soit :

  • en monophasé avec un calibre ≥ 25 A (disjoncteur) ou 20 A (fusibles)
  • en tri- ou tétraphasé avec un calibre ≥ 16 A (disjoncteur) ou 10 A (fusibles)

Sinon, demande de travaux obligatoire.

Installation
Contrôle de conformité par un organisme agréé
Demande de travaux — remplacement du compteur

Sibelga doit intervenir pour :

  • remplacer l'ancien compteur par un compteur bidirectionnel
  • ou activer la fonctionnalité de comptage bidirectionnel si déjà installé
  • ou effectuer les adaptations techniques éventuelles
Remplacement de compteur pour panneaux solairesFormulaire

Démarche en ligne sur le portail my.sibelga.be.

Capture du formulaire Sibelga « Remplacement de compteur pour panneaux solaires »
Formulaire Sibelga — étape 4
Déclaration de l'installation
Déclaration PV / cogénFormulaire

Déclaration obligatoire de l'IPD auprès de Sibelga.

La déclaration doit être introduite dans les 30 jours suivant le contrôle de conformité (sinon pénalités — voir FAQ Sibelga).

Accord de mise sous tension
  • Le remplacement du compteur vaut accord de mise sous tension
  • S'il y avait déjà un compteur bidirectionnel, l'envoi de l'attestation Sibelga vaut accord
Obtention de l'attestation Sibelga

Nécessaire pour les formalités auprès de Brugel.

Accès à la plateforme Green Meter

Une fois la certification accordée, le client communique les index des compteurs verts via greenmeter.sibelga.be.

Annexe 1 — Logigramme officiel SibelgaSchéma procédure pas-à-pas

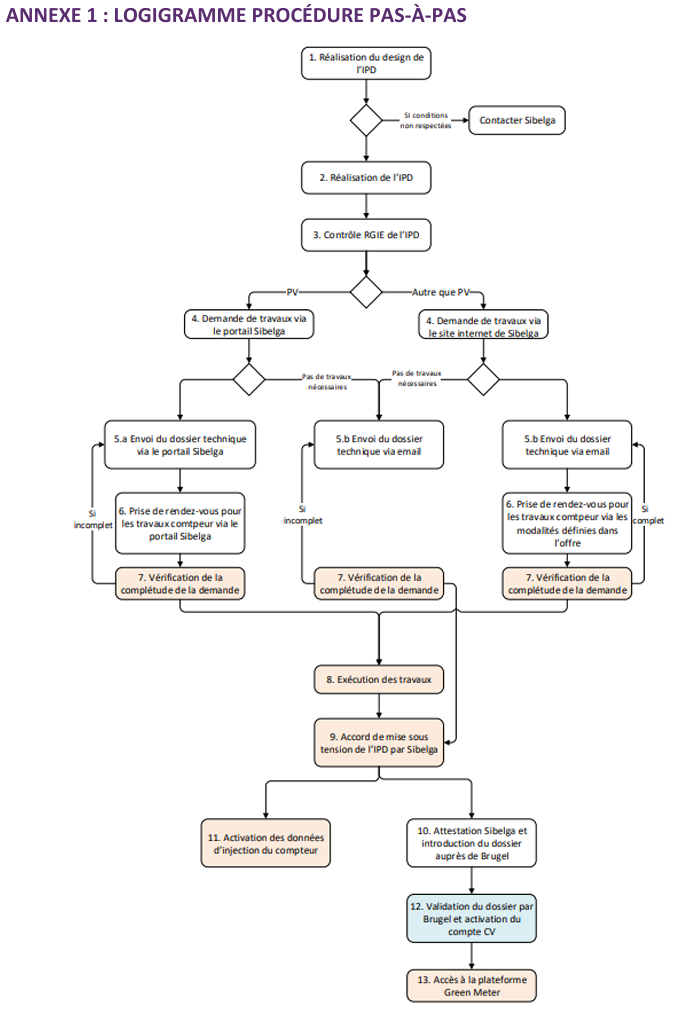

Logigramme Sibelga ≤ 5 kVA — procédure pas-à-pas pour le raccordement d'une IPD photovoltaïque
Source : Sibelga — Guide officiel ≤ 5 kVA
5 - 30 kVA

Puissance de l'onduleur

Guide officielPDF

Ce qui suit ne reprend que ce qui change par rapport à la procédure ≤ 5 kVA.

Demande de travaux préalable — Obligatoire

Vous devez obligatoirement obtenir un accord de principe préalable de Sibelga.

Capture du formulaire Sibelga obligatoire pour les installations 5-30 kVA
Formulaire d'accord de principe préalable Sibelga — étape 1
Électricité — nouvelle installation de productionFormulaire

Demande d'accord de principe pour une IPD 5-30 kVA.

En cas de non réalisation de cette étape, le Demandeur prend l'entière responsabilité d'un éventuel refus de son IPD après installation.

Étude et fourniture d'une offre

Sibelga réalise une étude du réseau puis fournit une offre si des adaptations sont à prévoir.

Acceptation et paiement de l'offre
Installation

Voir guide ≤ 5 kVA.

Contrôle de conformité

Voir guide ≤ 5 kVA.

Envoi du dossier technique à Sibelga

Voir guide ≤ 5 kVA.

Remplacement du compteur et travaux branchement

Voir guide ≤ 5 kVA.

Accord de mise sous tension

Voir guide ≤ 5 kVA.

Attestation Sibelga + Brugel + Green Meter

Voir guide ≤ 5 kVA, étapes 7 à 9.

> 30 kVA

Puissance de l'onduleur

Guide officielPDF

Ce qui suit ne reprend que ce qui change par rapport aux deux procédures précédentes.

Pré-design de l'installation

But : connaître la puissance à raccorder.

Demande de travaux préalable
Envoi des documents requis

Pré-design + photo du compteur actuel.

Vérification de la demande par Sibelga

Demande d'informations complémentaires le cas échéant.

Étude et fourniture d'une offre
Acceptation et paiement de l'offre
Prise de rendez-vous travaux Sibelga
Remplacement du compteur et travaux branchement
Envoi du relais de découplage à Sibelga
  • Relais homologués Synergrid (cf. C10/21), repris sur la liste officielle
  • Fournis avec leur schéma de câblage
  • Colis identifié au minimum avec nom du Demandeur, référence et adresse du projet repris sur l'offre Sibelga
Envoi du dossier technique

Doit contenir notamment :

  • Schéma unifilaire de l'installation électrique de l'URD
  • Schémas électriques de l'IPD
  • Schéma de position / d'implantation (IPD, compteurs, coffrets, tableaux)
  • Formulaire d'adaptation du relais de découplage
  • Informations relatives à l'adaptation de la cabine HT (si applicable)
  • Tous autres documents mentionnés dans l'offre de travaux Sibelga
Réception et analyse des schémas par Sibelga
Validation des schémas par Sibelga

Sibelga fournit un accord de réalisation si le dossier est complet et validé.

Paramétrisation du relais de découplage par Sibelga
Installation
Récupération du relais et intégration dans l'IPD
Contrôle de conformité
Réalisation des tests Lifetest

Présence de l'installateur OBLIGATOIRE.

Réception du rapport des tests
Accord de mise sous tension

Le rapport de l'étape 19 vaut accord de mise sous tension.

Installation et test armoire de télécontrôle

Si applicable — Sibelga envoie un technicien sur site pour installer, raccorder et tester l'armoire.

Réception de l'Attestation Sibelga

Émise si :

  • PV RGIE OK
  • Tests fonctionnels du relais de découplage OK
  • Tests de l'armoire de télécontrôle OK (si applicable)
Certification de l'installation pour Brugel
Accès à la plateforme Green Meter

Puissance max d'une IPD en monophasé

Limite 9,2 kVA — Sibelga CCLB 113 + BRUGEL 134/2020 + Synergrid C10/11Démonstration sourcée

À Bruxelles, raccordement en monophasé 230 V jusqu'à 9,2 kVA inclus (40 A). Au-delà : tri- ou tétraphasé obligatoire. Démonstration complète avec tableau ampères/kVA.
